            領跑者并網預期延后,2019年國內市場難到40GW!

            核心提示:受1.5GW獎勵項目及第四批領跑者項目并網預期推后到2020年,2019年的領跑者規模將大幅低于預期,將影響2019年的整體裝機規模,很難達到40GW。
               本文經過分析認為:

              受1.5GW獎勵項目及第四批領跑者項目并網預期推后到2020年,2019年的領跑者規模將大幅低于預期,將影響2019年的整體裝機規模,很難達到40GW。

              一、1.5GW的獎勵指標預計將2020年并網

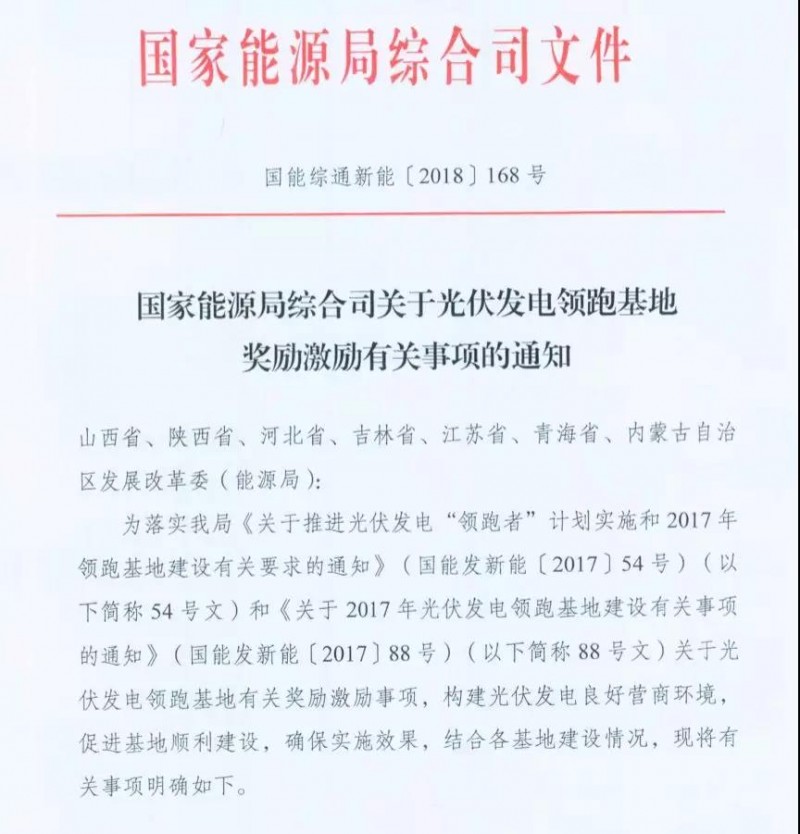

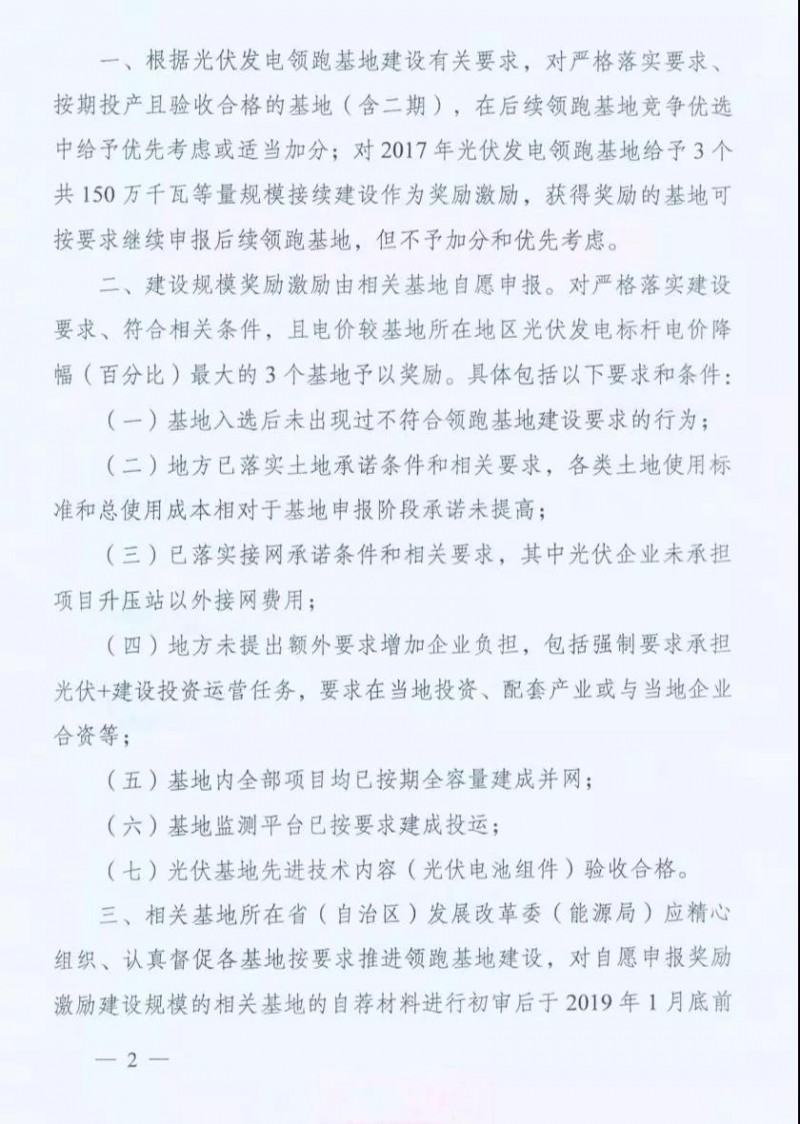

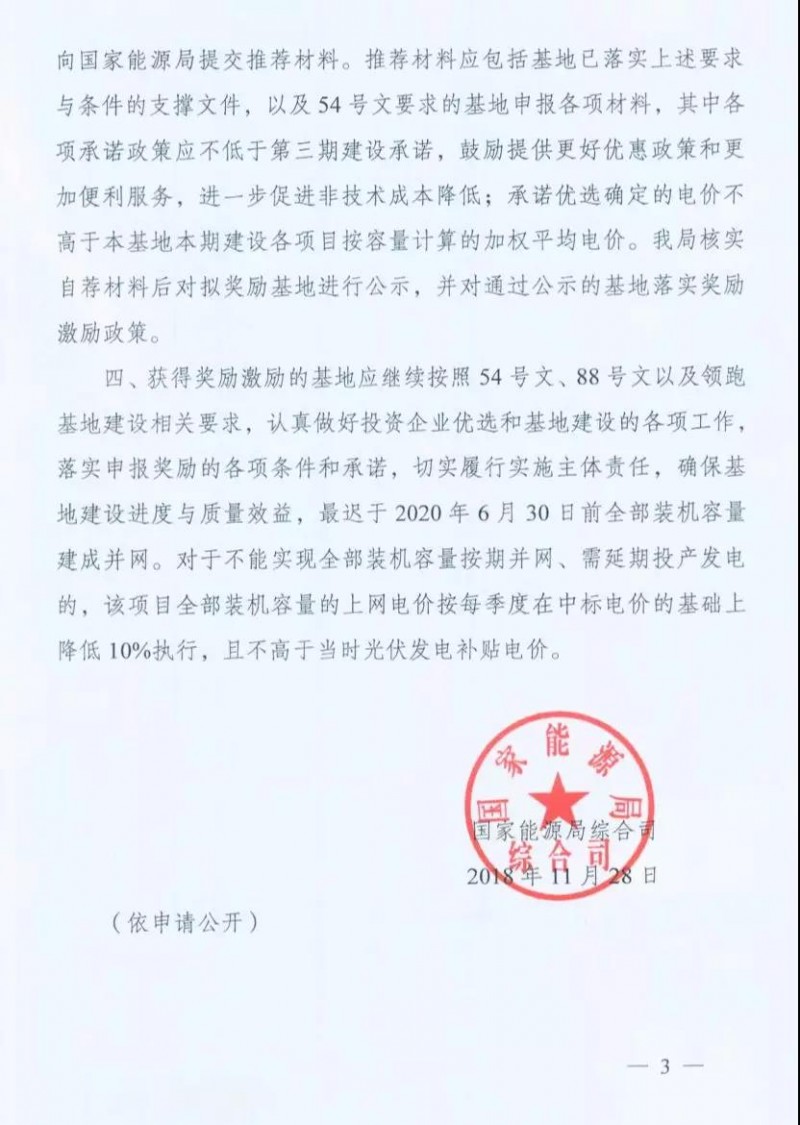

              近日,國家能源局綜合司發布《關于光伏發電領跑基地獎勵激勵有關事項的通知》(文件見附件),提出:

              第三批領跑者基地的1.5GW的獎勵指標將獎給3個城市,2019年1月底前提交申請材料,項目最晚可于2020年630前并網。

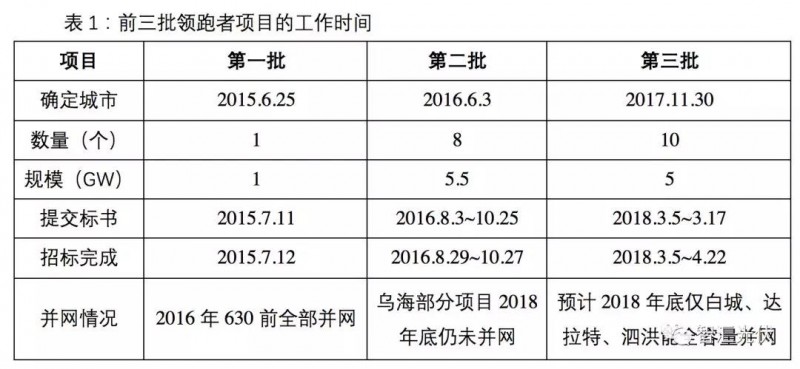

              一般情況下,確定了領跑者入選城市之后,要5個月左右的工作時間,才能完成投資商招標定標工作。下表統計了第一、二、三批領跑者項目的工作時間。
            領跑者并網預期延后,2019年國內市場難到40GW!
              在確定入選城市之后,有許多工作要做,如:

              1)組織編寫并發布招標文件

              2)意向企業報名與公示

              3)組織企業現場踏勘

              4)企業編寫投標文件

              5)提交標書

              因此,從確定入選城市到開標,至少要2——3個月時間。

              由于招、評標工作主要由水規院協助地方政府在做,所以多個基地時要一個個排著來。第二、三批領跑者全部基地的評標工作,一共用了2個月的時間。

              可以推斷,各省發改委1月底上報基地材料后,最快2月中旬能確定入選的3個城市,大概5月份開標,完成評標確定投資者,至少也要在5月底了;如果慢一點,估計要6月底。

              今年4月底完成招標的項目1230前商無法全部并網,因此,這1.5GW獎勵指標要求中標企業2020年630前并網時比較合理的。

              對于企業來說,半年的時間無法完成EPC招標、設備購買到并網的工作,且2020年同質量的光伏系統整體造價水平肯定要低于2019年并網的項目,因此沒有提前并網的動力。

              二、第四批領跑者相關工作何時開展?

              第三批領跑者獎勵指標分配工作已經開始,但第四批領跑者項目工作何時開展?從各方面來看,第四批領跑者項目的工作應該晚于1.5GW的獎勵指標。

              之前,據世紀新能源網報道,第四批領跑者的相關工作雖然已經啟動,但結果預計在2019年中旬才能推出。

              如果這樣的話,則第四批領跑者項目的并網時間要求大概率也要推遲到2020年630。

              因此,無論第四批領跑者基地規模多大,均無法實現在2019年并網。

              三、結語

              綜上所述,

              第三批獎勵指標、第四批領跑者基地預期的并網時間都要推遲到2020年,即:

              2019年僅有1.5GW的技術領跑者并網;另外,部分未全容量并網的第三批領跑者補裝,該規模應低于3GW。

              因此,2019年的領跑者基地規模大幅低于預期,將影響2019年的整體裝機規模,很難達到40GW。
