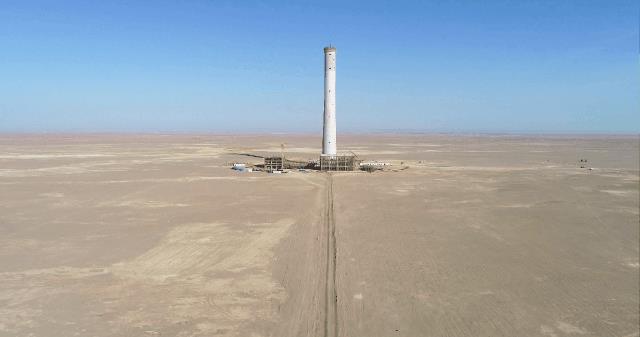

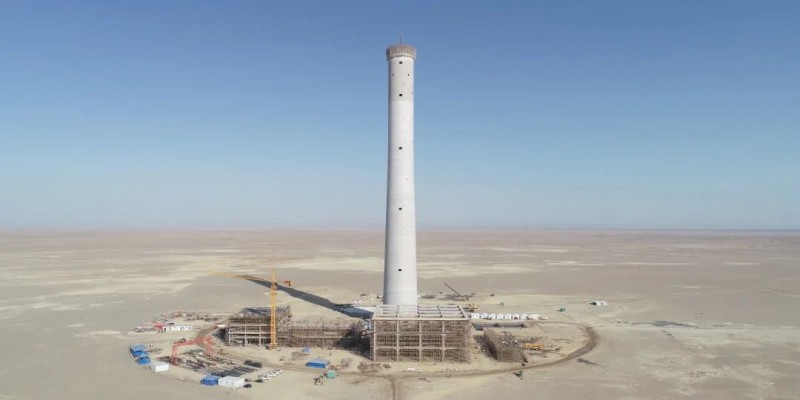

該項目吸熱器中心標高220米,混凝土塔高195米。吸熱塔于2022年6月17日開始基礎混凝土澆筑,在項目指揮部精心組織及各參建單位有序施工下,經過146個日夜的不懈努力,最終按工程計劃于11月9日完成封頂。吸熱塔是整個塔式光熱電站的核心建筑物,也是一個重要的工程主線節點,該節點的順利完成為后續工程施工奠定了堅實基礎。

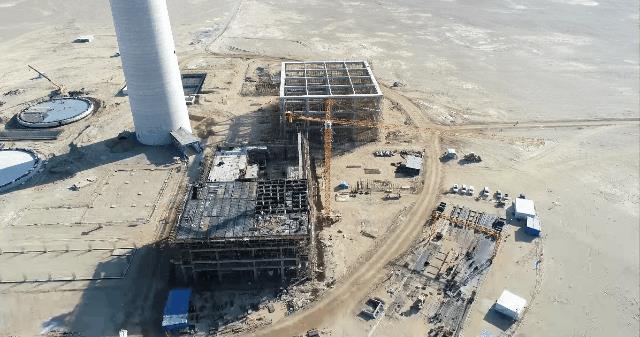

目前,該項目各項工作穩步推進中,已完成電網接入系統一二次設計評審;工程建設方面,吸熱塔、電控樓和空冷系統框架已結頂,儲罐基礎施工已基本完成,其他輔助系統和廠前區上部結構正在施工。預計2023年上半年完成所有土建工程,下半年完成所有安裝工程,2023年底具備并網發電條件。
關于項目:
金塔中光太陽能“光熱+光伏”試點項目由金塔中光太陽能發電有限公司開發建設,總裝機規模70萬千瓦,采用“光熱+”的配置模式,包括光熱10萬千瓦,光伏60萬千瓦,其中光熱部分采用浙江可勝技術股份有限公司自主研發的塔式熔鹽光熱發電技術,配置9小時熔鹽儲能系統。項目設計年發電量13.7億kWh,建成后每年可節約標準煤約48萬噸,減少二氧化碳排放量約131萬噸。項目于2022年3月25日開工建設,計劃于2023年底實現全容量并網發電。
