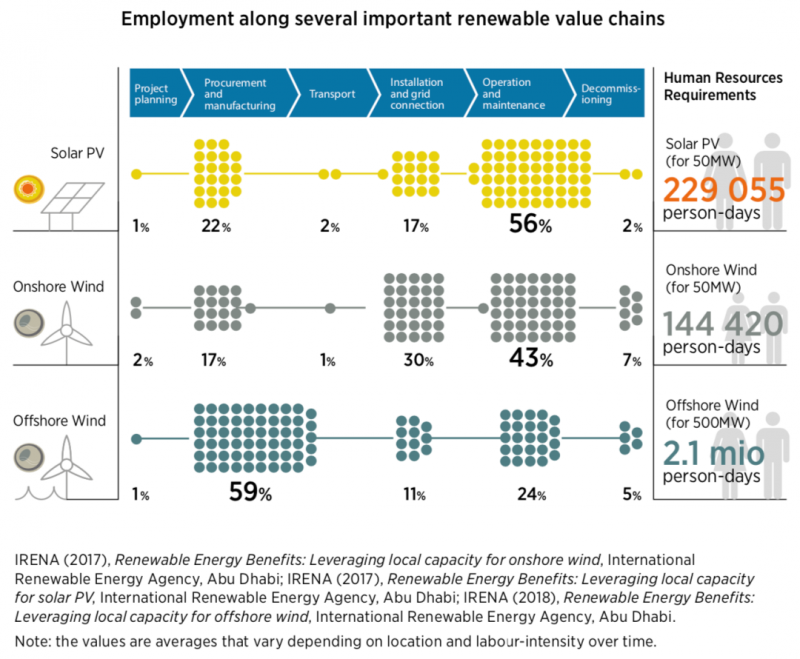

以50兆瓦光伏為例,總共需要投入勞動力22.9萬工日,其中1%用于項目的前期規劃,22%采購和制造,2%用于運輸,17%用于系統安裝和并網,56%用于系統的運營和維護, 2%用于退役系統拆除。
50兆瓦的陸上風電總共需要投入14.4萬工日,其中2%用于項目的前期規劃,17%采購和制造,1%用于運輸,30%用于系統安裝和并網,43%用于系統的運營和維護, 7%用于系統退役拆除。
500兆瓦的海上風電總共需要投入210萬工日,其中1%用于項目的前期規劃, 59%采購、制造、運輸, 11%用于系統安裝和并網,24%用于系統的運營和維護, 5%用于系統退役拆除。
