1.464億kWh!青海中控50兆瓦光熱電站2022年度累計實際發電量超出設計值
光伏產業網訊
發布日期:2023-01-03
核心提示:
青海中控50兆瓦光熱電站2022年度累計實際發電量超出設計值
據太陽能光熱聯盟理事單位——浙江可勝技術股份有限公司(簡稱:可勝技術)消息,2023年伊始,青海中控德令哈50MW光熱電站青海在省電力公司完成最新抄表統計后顯示,電站2022年度累計實際發電量1.464億kWh,發電量達到年度設計發電量的100.26%,圓滿完成年度發電目標。

該電站全年運行穩定良好,逐月發電量如下圖所示,其中有124天單日發電量達成率超過100%。此外,2022年9月28日至2022年10月7日,電網集中組織線路檢修,因此影響發電量426.7萬kWh,若扣除線路檢修因素的影響,年度發電量達到設計值的103.18%。

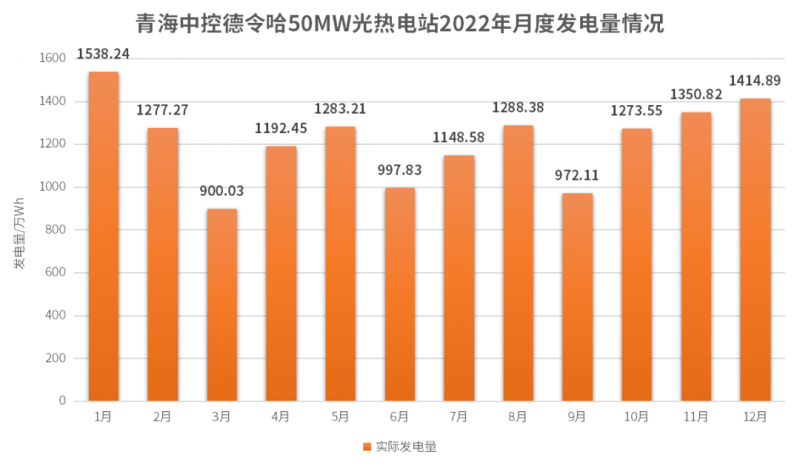

圖:電站2022年月度發電量數據
青海中控德令哈50MW光熱電站自2018年12月30日并網發電后,2019年上半年快速完成了試運行與消缺,2019年7月開始移交生產運行。電站移交生產后的首個完整年度,累計實際發電量1.22億kWh,創(chuàng )下全球同類型電站投運后同期最高水平。
隨后在項目業主單位與可勝技術保運團隊的通力合作下,電站逐一解決了運行中遇到的突發設備故障問題,并在應對各種復雜工況、天氣變化過程中,不斷優化運行策略,投運至今累計實際發電量4.21億kWh。電站的長期運行表現居于領先水平,充分發揮了首批光熱發電示范項目的示范和引領意義,成為行業典范。
項目介紹:
青海中控德令哈50MW光熱電站,是國家首批光熱發電示范項目之一,裝機容量50MW,配置7小時熔鹽儲能系統,鏡場采光面積54.27萬平方米,設計年發電量1.46億kWh,每年可節約4.6萬噸標準煤,同時減排二氧化碳氣體約12.1萬噸,具有良好的經濟效益與社會(huì )效益。
電站采用可勝技術自主研發并完全擁有知識產權的塔式熔鹽光熱發電核心技術,95%以上的設備實現了國產化。電站運行表現已通過德國獨立工程咨詢公司Fichtner的完整技術評估,認定其技術已達到全球同類電站最先進水平。
