濟南地鐵高架站將采用分布式光伏發電系統
光伏產業網訊
發布日期:2017-03-28
核心提示:
3月27日訊,記者在濟南市公共資源網發現《濟南地鐵R1號線工程分布式光伏發電集成系統設備采購及安裝》開始招標;
3月27日訊,記者在濟南市公共資源網發現《濟南地鐵R1號線工程分布式光伏發電集成系統設備采購及安裝》開始招標;

招標人為濟南軌道交通集團有限公司、濟南軌道交通集團建設投資有限公司,
資金來源為政府投資。

招標規模:濟南市軌道交通R1號線工程范村車輛基地、高架車站分布式光伏發電集成系統項目總裝機容量1.1MWp,其中范村車輛基地裝機容量0.43MWp,高架車站裝機容量0.67MWp。
本次招標范圍:濟南軌道交通R1號線工程分布式光伏發電集成系統設備的供貨、安裝、調試及其他伴隨技術服務,包括但不限于:軟硬件的設計、設計聯絡(luò )、制造、檢驗、出廠驗收、包裝、運輸、裝卸、倉儲、安裝、系統調試、系統試運行、并網報裝及驗收、人員培訓、提交相關文件資料和圖紙、BIM建模、驗收、移交、關鍵時段的技術保障、備品備件、專用工具、試驗設備以及質保期服務等一系列服務直至完全交接給最終用戶的全部工作,具體招標范圍以招標文件為準。

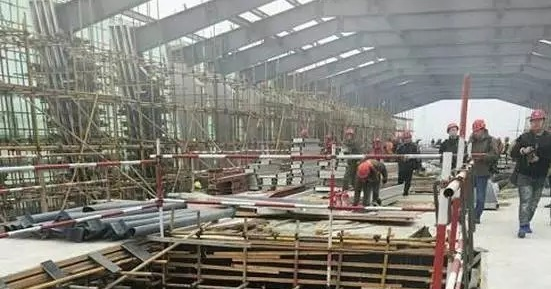

截止到3月27日濟南地鐵R1號線高架段U梁施工進度情況,池前區間(含站后折返線)、前園區間U梁架設、大紫區間U梁架設、玉符河站延長線U梁架設都已完成90%以上;紫趙區間U梁架設已完成30%以上;趙玉區間U梁架設已完成20%以上。計劃在2017年7月全部高架段U梁架設完成。
高架段車站計劃2017年6月完成;計劃2017年7月高架段跨濟菏高速橋現澆部分完成,地下段車站計劃2017年12月主體結構完成。
